Opknappen wijk Schrijvershoek

Vanaf januari 2026 krijgt de wijk Schrijvershoek in Zevenaar een opknapbeurt. De straten en voetpaden worden vernieuwd. Het riool is meer dan 60 jaar oud en wordt ook vervangen.

Inrichting en verkeersveiligheid

Bij het opknappen van de wijk kijken we naar verschillende zaken. We willen de wijk waar het kan groener maken en meer sfeer geven. Het asfalt vervangen we door gebakken klinkers. Er komen nieuwe voetpaden. Waar het kan nemen we maatregelen om de verkeersveiligheid te verbeteren. Op meerdere kruisingen komen verhoogde plateaus.

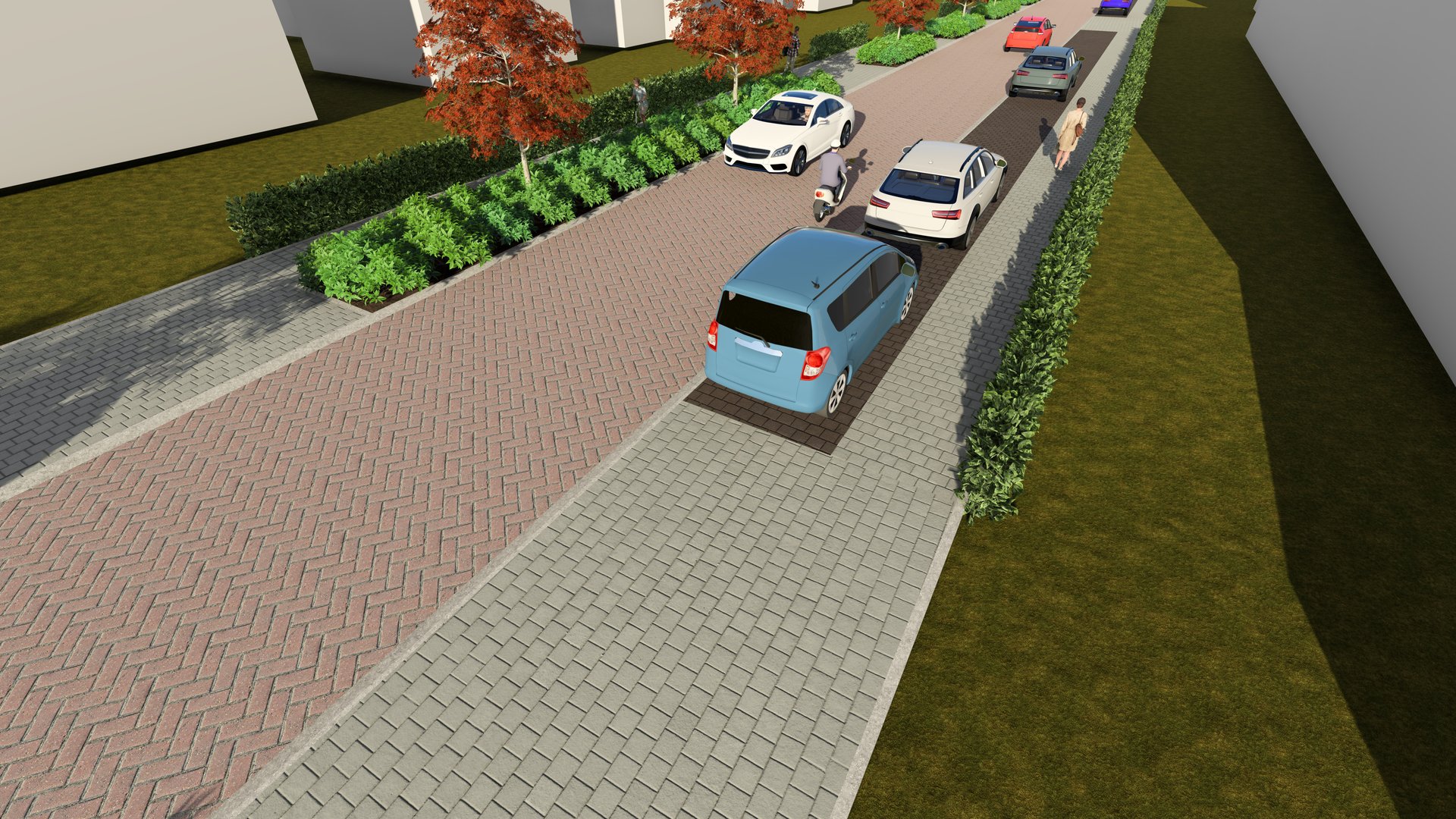

Impressie Didamseweg

Nieuw riool

Het riool is de wijk Schrijvershoek is meer dan 50 jaar oud en aan vervanging toe. We maken een nieuw gescheiden riool. In plaats van één rioolbuis waar al het water in terechtkomt, komen er twee buizen onder de grond: één voor het vieze afvalwater uit woningen en één voor het relatief schone regenwater. We spelen hiermee in op de verandering van het klimaat, waarbij hoosbuien steeds vaker voor wateroverlast zorgen. Het gescheiden rioolstelsel zorgt ervoor dat er minder water gezuiverd hoeft te worden. Want als het regent, stroomt het regenwater in de straatkolken en putten en spoelt het daarna naar de rioolbuis voor het regenwater. Dit water gaat dan niet meer naar de zuiveringsinstallatie, maar komt direct in de grond terecht.

Spelen

De speeltuin aan de Didamseweg verplaatsen we naar het veld bij de Brederodestraat. Hier komen wat natuurlijke speelelementen zoals stapstammen.

Impressie speeltuin Brederostraat

De speeltuin in de Kampsingel willen we toegankelijker maken zodat iedereen, jong en oud en mensen met een beperking, hier terecht kunnen. Ook de omgeving van de speeltuin willen we opnieuw inrichten. De plannen voor deze speelplek en park maken we graag samen met de direct omwonenden. Zij ontvangen een uitnodiging om hierover mee te denken.

In de speeltuin in de Potgieterstraat blijven de huidige speeltoestellen in principe staan. Is er behoefte zijn aan andere speelvormen? Dan is er eventueel nog ruimte voor een extra speeltoestel.

Definitief ontwerp

Om te komen tot een goed ontwerp hebben we gesproken met inwoners van de wijk Schrijvershoek tijdens twee inloopbijeenkomsten. Van alle opmerkingen en wensen van de inwoners, hebben wij een verslag gemaakt. Waar het kan, hebben wij de wensen verwerkt in het definitieve ontwerp.

Een indruk

Angerlo is onlangs opgeknapt, dit revitaliseringsproject hebben we in april 2024 afgerond. Deze video laat zien hoe zo’n project eruitziet.

Hoe ziet een revitaliseringsproject eruit?

Werkzaamheden Vitens

Vooruitlopend op onze werkzaamheden legt Vitens in de wijk nieuwe waterleidingen. Dit is samen afgestemd zodat je als bewoner van de wijk maar één keer overlast hebt.

Planning

In januari van 2026 is gestart met de werkzaamheden in fase 1. We voeren de werkzaamheden in fases uit om zo goede omleidingsroutes te kunnen maken en de overlast voor de buurt zoveel mogelijk te beperken. Als alles volgens plan verloopt, zijn we in het vierde kwartaal van 2028 klaar.

Hieronder zie je een afbeelding van de voorlopige planning van de drie fases. De planning kan nog wijzigen. De planning is afhankelijk van de agenda van de aannemer die het werk gaat uitvoeren en van de planning van Vitens.

FaseLocatiePlanning
1 (rood)Kampsingel, Didamseweg, PC Boutenstraat, Willem Kloosstraat, Jacques Perkstraat, Reinierastraat, Potgietersstraat, Brederostraat, Herman GorterstraatKwartaal 1 2026 - Kwartaal 4 2026
2 (blauw)Staringstraat, Oosteinde (t/m 98) , PC Hooftstraat (even t/m 76, oneven t/m 83), Bilderdijkstraat, Huygenslaan (even t/m 40 en oneven t/m 59), Da CostastraatKwartaal 1 2027 - Kwartaal 4 2027
3 (groen)Nicolaas Beetstraat, Louis Couperiusstraat, Vondellaan, Jan Campertstraat, Frederik van Eedenstraat, Oosteinde (100-108), PC Hooftstraat (78-86 en 85-93), Huygenslaan (42-52 en 61-69) Kwartaal 4 2026 – Kwartaal 4 2027



Fase 1 gestart in januari 2026

Op maandag 5 januari 2026 is aannemer Dostal gestart met het opknappen van de straten in fase 1 van het project. Deze fase ronden we in  november 2026 af. Direct aansluitend starten we met fase 2, beginnend in de Staringstraat. Als alles volgens planning loopt zijn de straten in deze fase in september 2027 klaar. We zijn hiervoor altijd afhankelijk van de weersomstandigheden (regen en vorst) en onvoorziene situaties. Zie onderstaande afbeelding voor de planning van fase 2.

Natuurlijk werken we niet in alle straten in deze fase tegelijkertijd. Dit pakken we ook in delen aan om de overlast voor de bewoners zoveel mogelijk te beperken.

Je krijgt een paar dagen voordat de werkzaamheden in jouw straat beginnen een brief van aannemer Dostal met de precieze planning en informatie.


FaseLocatie werkzaamhedenPlanning
Fase 1 (rood)        Oosteinde vanaf de kruising Didamseweg t/m nr. 29   en de Staringstraat november 2026 t/m eind december 2026

Fase 2
(paars)



PC Hooftstraat 1 tm 45december 2026 t/m medio februari 2027
Fase 3
(geel)
Oosteinde 42 t/m 78medio januari t/m medio maart 2027
Fase 4
(lichtblauw)
Huygenslaan 1 t/m 15, Bilderdijkstraat medio februari t/m medio april 2027
Fase 5
(donker-blauw)
PC Hoofstraat 40 t/m 83eind maart t/m eind april 2027
Fase 6
(groen)
Oosteinde 80-98, vanaf de kruising Bilderdijkstraat tot de kruising met de Da Costrastraat medio april t/m eind mei 2027
Fase 7
Rood)
Huygenslaan 25 t/ 59, Da Costastraat medio mei t/m eind juni 2027
Fase 8
(licht-paars)
Huygenslaan vanaf Kruispunt Bilderdijkstraat t/m kruispunt Brederodestraat/Da Costastraat medio juni t/m eind september 2027

Informatie en contact

Bewoners van de wijk Schrijvershoek ontvangen vanaf de start van de werkzaamheden regelmatig een nieuwsbrief via de post. Via deze nieuwsbrief informeren wij hen over wat er precies staat te gebeuren in hun wijk en wanneer.

Voor meer informatie of vragen neem je via dit contactformulier(externe link) contact op met de omgevingsmanager.
