Opknappen Nieuw Lobith

In april 2025 zijn we begonnen aan de opknapbeurt van Nieuw Lobith. Het riool is al meer dan 50 jaar oud en moet daarom in de meeste straten vervangen worden. De bestrating en voetpaden worden vernieuwd. Waar het kan planten we extra planten en bomen. We verwachten eind 2027 klaar te zijn.

Inrichting en verkeersveiligheid

Het asfalt in de straten vervangen we door gebakken- en betonklinkers. Ook komen er nieuwe parkeervakken en voetpaden. Daarnaast willen we het dorp groener maken en meer sfeer geven door nieuwe planten en bomen te planten.

Verkeersveiligheid

Waar het kan nemen we maatregelen om de verkeersveiligheid te verbeteren. Op de kruisingen komen verhoogde plateaus om de snelheid te remmen. In het laatste deel van de Graaf Ottoweg (richting de Halve Maan) maken we wegverspringingen met plantenbakken.

Rondom de Sportlaan zijn er te weinig parkeerplekken voor alle bezoekers aan de verenigingen. Dit levert soms ongewenste en gevaarlijke situaties op. In overleg met omwonenden en de verenigingen aan de Sportlaan hebben we  een nieuw ontwerp met extra parkeerplaatsen gemaakt.

Sfeerbeeld Margrietstraat

Nieuw riool

Het riool in Lobith is meer dan 50 jaar oud en is aan vervanging of onderhoud toe. In de meeste straten maken we een nieuw gescheiden riool. In plaats van één rioolbuis waar al het water in terechtkomt, komen er twee buizen onder de grond. Eén voor het vieze afvalwater uit woningen en één voor het relatief schone regenwater. We spelen hiermee in op de verandering van het klimaat, waarbij hoosbuien steeds vaker voor wateroverlast zorgen. Het gescheiden rioolstelsel zorgt ervoor dat er minder water gezuiverd hoeft te worden. Want als het dan regent, stroomt het regenwater in de straatkolken en putten en spoelt het daarna naar de rioolbuis voor het regenwater. Dit water gaat dan niet meer naar de zuiveringsinstallatie, maar komt direct in de grond terecht.

Spelen

De speeltuin in de Koningshof hebben we in fase 1 al vernieuwd. Ook de speeltuin aan de Catharinastraat willen we opknappen. Samen met de omwonenden maken we plannen om deze speeltuin aan te pakken. Tegelijkertijd kijken we dan ook hoe we deze toegankelijk kunnen maken voor iedereen; jong en oud, en voor mensen met een handicap of met hulpmiddelen zoals een rollator.

Groenstroken

In veel straten krijgen de bestaande groenstroken nieuwe beplanting. Staan er nog goede planten in een groenstrook, dan schonen we deze goed op en planten waar nodig bij. Bestaande bomen blijven zoveel mogelijk behouden en waar het kan komen er bomen en groenstroken bij.

Tussen de Batavenweg en de Geerlingshofstraat willen ruimte maken voor een betere afwatering en de groenstrook opschonen.

Fasering

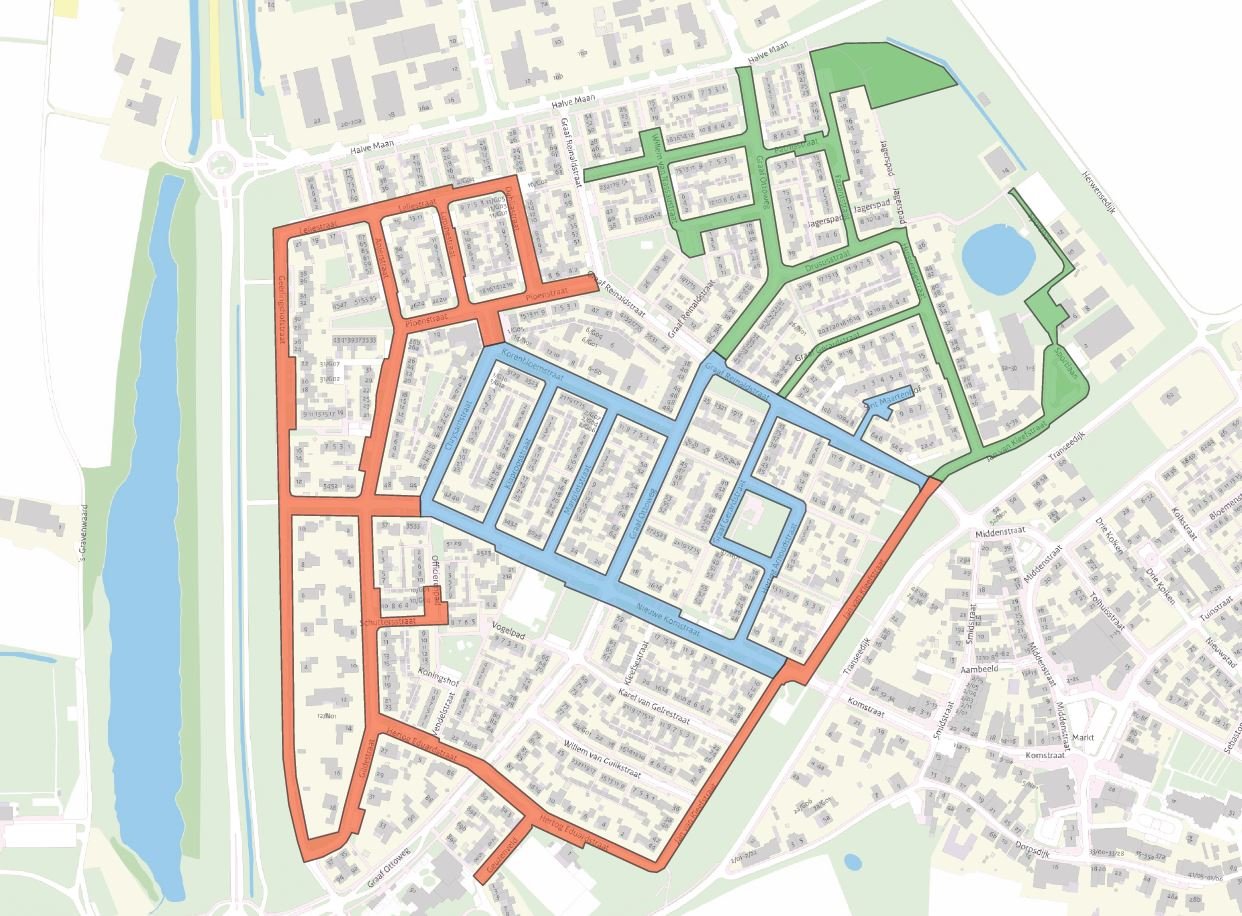

Bijna hele dorp wordt aangepakt, maar niet in één keer. Om de overlast te beperken en goede omleidingsroutes te kunnen maken, werken we in drie deelfases. Hieronder zie je een kaart met de indeling in deze fases.

Fase 1 (oranje)
  • Geerlingshofstraat
  • Anjerstraat
  • Lupinestraat
  • Dahliastraat
  • Pioenstraat
  • Leliestraat
  • Schuttersstraat
  • Koningshof
  • Hertog Eduardstraat
  • Gildestraat
  • Vendelstraat
  • Jan van Kleefstraat (deels)

Deze fase is klaar.

Fase 2 (blauw)
  • Korenbloemstraat
  • Chrysantstraat
  • Klaproosstraat
  • Margrietstraat
  • Graaf Ottoweg
  • Mechteldstraat
  • Catharinastraat
  • Hertog Arnoudstraat
  • Nieuwe Komstraat
  • Kleefsestraat
  • Graaf Gerardstraat
  • Jan van Kleefstraat (deels)
  • Graaf Reinaldstraat (deels)
  • Sint Maartenhof

Deze fase loopt nu tot en mei 2027.

Fase 3 (groen)
  • Mauritsstraat
  • Willem van Nassaustraat
  • Frederik Hendrikstraat
  • Graaf Ottoweg (deels)
  • Jagerspad
  • Patrijsstraat
  • Drijverspad
  • Fazantstraat
  • Drususstraat
  • Graaf Gerardstraat (deels)
  • Huissensestraat
  • Jan van Kleefstraat (deels)

Deze fase start medio 2027.

Fase 1 in april 2025 gestart en inmiddels klaar

In april is aannemer Hoornstra gestart met het opknappen van de straten in fase 1 van het project. Deze fase is in mei 2026 afgerond.

Fase 2 in mei 2026 gestart

Op dinsdag 26 mei is aannemer Liemers Wegenbouw gestart met de straten in fase 2. De verwachting is dat deze fase in maart 2027 klaar is. We zijn hiervoor altijd afhankelijk van de weersomstandigheden (regen en vorst) en onvoorziene situaties.

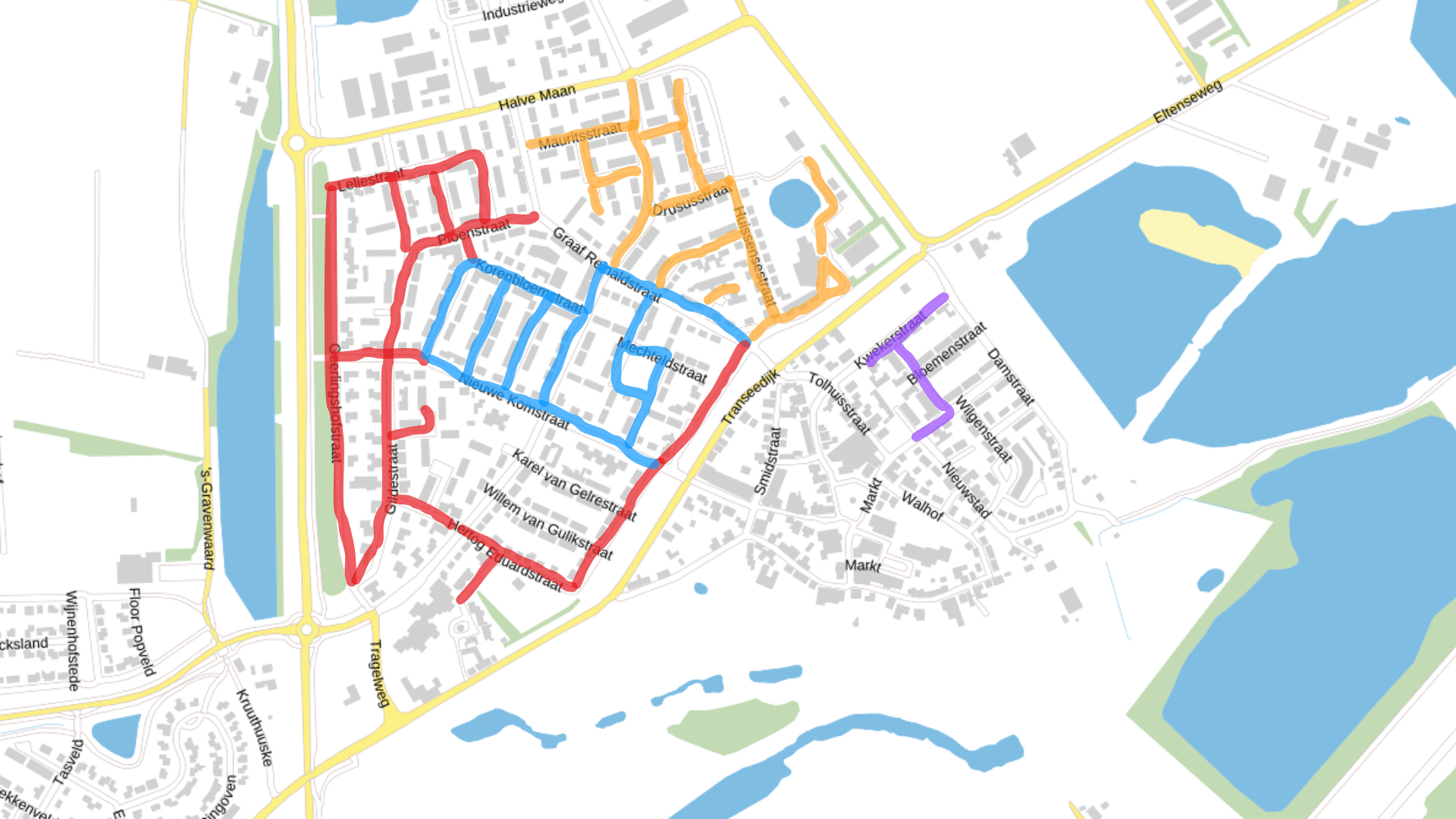

Natuurlijk werken we niet in alle straten in deze fase tegelijkertijd. Dit pakken we ook in delen aan om de overlast voor de bewoners zoveel mogelijk te beperken. De planning per straat zie je op de afbeelding hieronder.

Fase 1: Jan van Kleefstraat (21-05-2026 tot 10-07-2026)
Fase 2: Graaf Reinaldstraat t/m Graaf Gerardstraat (18-06-2026 tot 07-09-2026)
Fase 3: Graaf Gerardstraat (14-07-2026 tot 05-10-2026)
Fase 4: Hertog Arnoudstraat (31-08-2026 tot 02-11-2026)
Fase 5: Nieuwe Komstraat t/m Graaf Ottoweg (22-09-2026 tot 30-11-2026)
Fase 6: Graaf Ottoweg (13-10-2026 tot 11-01-2027)
Fase 7: Nieuwe Komstraat (03-11-2026 tot 04-02-2027)
Fase 8: Magrietstraat (geel) (24-11-2026 tot 26-02-2027)
Fase 9: Klaproosstraat (08-12-2026 tot 19-03-2027)
Fase 10: Korenbloemstraat (04-01-2027 tot 13-04-2027)
Fase 11: Chrysantstraat (25-01-2027 tot 06-05-2027

Definitief ontwerp

Om een goed ontwerp te kunnen maken, hebben we gesproken met inwoners, ondernemers en verenigingen in Lobith. Van alle opmerkingen en wensen,  hebben wij een verslag gemaakt. Waar het kan, hebben wij de wensen verwerkt in het definitieve ontwerp.

Een indruk

In Angerlo hebben we in 2024 een zelfde  revitaliseringsproject afgerond. Deze video geeft je een inkijkje van hoe zo’n project eruitziet.

Hoe ziet een revitaliseringsproject eruit?

Werkzaamheden Vitens

Vooruitlopend op onze werkzaamheden gaat Vitens in een aantal straten de oude waterleidingen vervangen. Dit is samen afgestemd zodat u als bewoner van de wijk maar één keer overlast heeft. Als in uw straat de waterleiding wordt vervangen, dan krijg je daar bericht over van Vitens.

Informatie en contact

Het opknappen van Lobith is een enorme klus. Van geluidsoverlast, graafwerkzaamheden, straten die minder goed bereikbaar zijn tot niet kunnen parkeren bij de woning. Bewoners, ondernemers en weggebruikers krijgen hiermee te maken. We doen ons uiterste best om de overlast tot een minimum te beperken en iedereen goed te informeren. Dit laatste doen we onder andere met nieuwsbrieven, brieven van de aannemer en deze projectwebsite.

Voor meer informatie of vragen neem je via dit contactformulier(externe link) contact op met de omgevingsmanager.
